新闻热线 0891-6325020

数字报系

移动端
您当前的位置:西藏新闻网 > 昌都

昌都果多水电站首台机组将于本月底发电

2015年12月18日 15:47    来源:中国西藏新闻网
分享到:

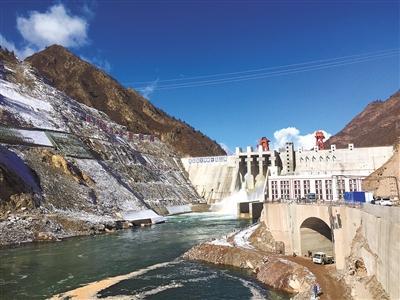

图为果多水电站大坝。本报记者 高玉洁 毛娜 摄

果多水电站首台机组将于本月底发电 满负荷运转年发电量可达三亿千瓦时

昌都12月17日电(记者 毛娜 高玉洁)据了解,本月底,果多水电站首台机组将按计划进行发电,满负荷运转年发电量可达3亿千瓦时,可以为三江大地送来源源不断的电力能源。

华能果多水电有限公司总经理段川介绍,截至11月底,果多水电站已累计完成投资27.22亿元,占总投资的71%。果多水电站工程施工总工期计划为63个月,于2012年底实现大江截流,主体工程于2013年1月开工建设,2015年11月导流洞下闸蓄水,2016年6月工程完工。

果多水电站工程总投资38.33亿元,建设总装机容量16.5万千瓦,年发电量8.319亿千瓦时。该水电站位于昌都市卡若区柴维乡,距离昌都县城59公里,为扎曲规划的第二梯级,工程等别为三等工程,工程规模为中型。正常蓄水位以下库容7959万平方米,调节库容1746万平方米,具有周调节性能,电站装机容量160兆瓦。

近年来,在国家、自治区的大力关心下,昌都市电力建设取得很大的发展,但由于受地理、交通、气候和投资等诸多因素的制约和影响,已建成电力设施都存在起点低、标准低,电站数量多但单站装机小,输电线路标准低,乡村电站单站装机小导致效益低、难管理等诸多问题。特别是随着近年来昌都市经济社会的全面发展,对电力的需求日趋明显,受电力“瓶颈”制约越发凸显,发电量远远不能满足当地干部群众生产生活需要,全市电力未覆盖人口达27.5万人。

据悉,昌都境内金沙江、澜沧江、怒江流域水能资源丰富,约占全国的6%。按照最近几次西藏工作座谈会要求,昌都市委、市政府大力实施“强工兴市”战略,立足打造西电东送能源接续基地的目标,把水电产业作为未来的支柱产业重点发展培育壮大。自2014年以来,昌都市委、市政府紧密结合国家和自治区水利开发利用政策导向,认真按照国家水利部及自治区水利厅工作部署和要求,立足昌都实际,启动了昌都水利“十三五”规划编制工作,经过多次修改完善,初步完成了《昌都市水利发展“十三五”规划方案》编制工作。

“目前,昌都规划在金沙江、澜沧江、怒江三江流域干支流上建设总装机容量3585万千万的49座梯级电站。”昌都市资源开发局工作人员廖超介绍说。

责任编辑:格桑卓玛

相关阅读

    关于我们联系我们 丨集团招聘丨 法律声明隐私保护服务协议广告服务

    中国西藏新闻网版权所有,未经协议授权,禁止建立镜像

    制作单位:中国西藏新闻网丨地址:西藏自治区拉萨市朵森格路36号丨邮政编码:850000

    备案号:藏ICP备09000733号丨公安备案:54010202000003号 丨广电节目制作许可证:(藏)字第00002号丨 新闻许可证54120170001号丨网络视听许可证2610590号
