6月18日,在海拔5350米的山南市琼结县仲堆村,华电琼结风电基地一期150兆瓦项目首台风机顺利完成吊装。项目全容量投运后,预计年均输送清洁电力可满足约17.5万户家庭一年用电需求,年减排二氧化碳约33万吨,生态效益相当于植树165万棵。

图为叶片运输中。

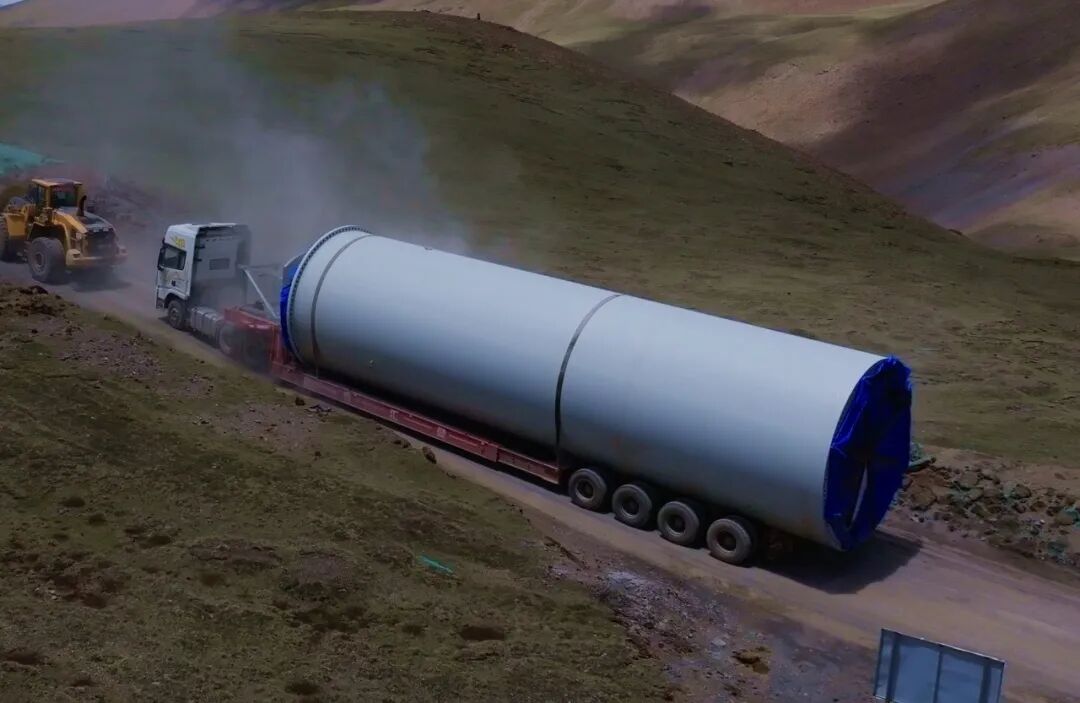

图为塔筒运输中。
本次吊装的风机机组轮毂中心高度113米,风轮直径200米,叶片长达97.3米。在海拔超5000米的高原吊装这一“巨无霸”,建设者面临多重挑战:高空对接精度要求极高,超大构件受风力扰动显著;当地含氧量仅为平原一半,机械功率下降约30%;有效吊装窗口期因天气多变极为短暂,近百米长的叶片还需经狭窄盘山道路运输。
为确保吊装顺利,项目团队提前开展设备高海拔适应性改造,优化吊装工艺,采用分段吊装与精准定位技术,在每日风力较小的清晨窗口期集中作业。同时,多次踏勘运输路线、排除障碍,利用特种运输载具将长叶片安全运抵现场。经数天连续攻坚,随着首台风机成功吊装,项目正式由土建阶段转入核心建设阶段。

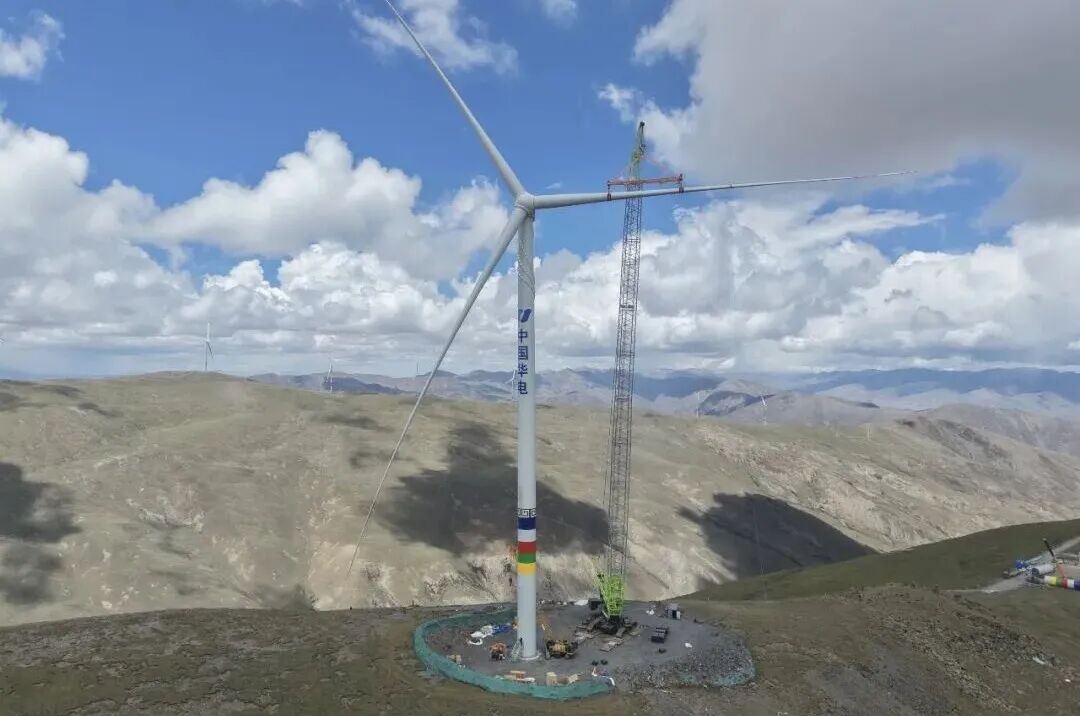

图为整体吊装完成。
据悉,华电琼结风电项目是西藏自治区唯一入选国家能源局新型电力系统建设能力提升试点名单(第一批)的项目,肩负着为全国高寒高海拔地区构建新型电力系统“探路先行”的使命。此次吊装形成的高海拔大型风机吊装工艺、设备适应性改造方案、极端环境施工组织模式及安全管控数据,将成为未来同类项目的“可复制范本”。
